Tidslinje för stadsutvecklingsprojekt i Göteborg
-
2024-2040
Tidslinje för färdigställande av stadsutvecklingsprojekt i Göteborg
Det ostabila marknadsläget gör att många tidplaner är osäkra. Därför har vi satt preliminära år när projekten förväntas vara färdiga. Tidsplanen kan komma att förändras.
-
Färdigställt våren 2025
Slottsskogsvallen, Majorna-Linnéstaden
Slottsskogsvallens entrépark har utvecklats till en attraktiv aktivitetspark. Även själva Slottsskogsvallen har rustats upp och målats om i sina ursprungsfärger.
-
Byggstart 2025
Plikta lekplats, Majorna
Plikta är en av Göteborgs mest besökta lekplatser med över 150 000 besökare per år. Det stora antalet besökare har lett till att lekplatsen nu är sliten och behöver renoveras. Nu pågår planering och dialoger med Pliktas besökare. Själva byggnationen på plats planeras starta under hösten 2024.
-
Färdigställt början av 2025
Förskola vid Friedländers gata, Backa
Den blivande förskolan med sex avdelningar på Friedländers gata i Backa är ett nytt projekt inom innovationsprogrammet Hoppet för klimatneutralt byggande. I det här projektet står återbruk i fokus.
-
Färdigställt 2025
Lillhagsparken, Tuve-Säve
Här byggs 900 bostäder, modellförskolan Grönskan och tre parker samtidigt som den omgivande naturen tas till vara och utvecklas. Nu byggs radhus och parhus i slänten ner mot Lillhagsvägen. Det är cirka 60 bostäder som planeras att stå klara under 2025. Ytterligare ett flerbostadshus och två radhus planeras att byggas i området.
-
Färdigställt sommaren 2025
Brunnsparken, Inom Vallgraven
Brunnsparken är en av stans mest intensiva platser, ofta full av människor, spårvagnar och bussar på väg åt olika håll. Under 2019/2020 rustades parken upp för att bli en ljusare, grönare och en mer välkomnande plats. Sommaren 2025 ska en kafébyggnad vara klar och öppna i parken.
-
Färdigställt 2025
Arendals hamn, Torslanda
En helt ny hamnterminal byggs just nu väster om nuvarande terminal vid Arendal.
-
Färdigställt 2025
Askimsskolan, Askim
Med anledning av en befolkningsökning i Askim, behöver kapaciteten på Askimsskolan utökas till ca 470 elever.
-
Färdigställt 2025
Förskolan Gitarrgatan, Frölunda Högsbo
Med åtta avdelningar och tillagningskök, blir den nya förskolan ett välkommet tillskott i ett växande Frölunda.
-
Färdigställt Q4 2025
Gullyckevägen, BmSS-boende, Billdal
På Gullyckevägen i Billdal ska vi bygga sex bostäder med särskild service (BmSS). Projektet ingår i stadsfastighetsförvaltningens plan för byggprojekt med minskad klimatpåverkan.
-
Färdigställt augusti 2025
International School of the Gothenburg region (ISGR), Centrum
International School of the Gothenburg Region, ISGR, behöver plats för fler elever. En ny tillbyggnad ger plats för 400 elever i årskurs 3-6, och kommer också att innehålla bland annat musiksalar, rörelsesal, tillagningskök och matsal. The International School of Gothenburg needs more space for a growing number of pupils. An extension will make room for 400 more pupils.
International School of the Gothenburg region (ISGR), Centrum
-
Färdigställt Q2 2025
Julianska gatan - BmSS-boende, nybyggnad, Kortedala
I Kortedala på Julianska gatan 8 ska vi färdigställa sex BmSS-bostäder 2025. Projektet ingår i stadsfastighetsförvaltningens plan för byggprojekt med minskad klimatpåverkan.
-
Färdigställt 2025
Lindholmshamnen, Lindholmen
Lindholmshamnen - ett modernt, centralt och hållbart bostadsområde med närhet till vattnet och internationell kreativitet. Områdets spännande arkitektur varvas med gröna parker, service och kajliv på klassisk varvsmark. Utbyggnaden är i sluttampen och mycket ska färdigställas under 2024; bostäder, bryggdäck, torgyta, planteringar, gator och konstverk. Helt utbyggt ska området vara under 2025.
-
Färdigställt 2025
Opaltorget, Tynnered
Opaltorget ska bli ett livligt, tryggt och tillgängligt område med täta kollektivtrafikförbindelser till city, och med närhet till havet och grönområden. Här växer ett nytt stadsdelstorg fram med bland annat 1 100 nya bostäder, butiker, kontor, förskola och skola, vårdcentral, apotek, en familjecentral, ny Opalkyrka och en ny park — Opalparken — som öppnade under början av 2024. 2025 planeras de sista bostäderna vara klara, samt förskola. Byggnation av bostäder runt omkring Opaltorget kommer att fortgå under många år.
-
Färdigställt 2025
Prästgårdsängen (Danska Vägen), Centrum
Vid området Prästgårdsängen, längs med Danska vägen, har det planerats för drygt 400 nya bostäder. Den nya detaljplanen för området har vunnit laga kraft. Det är privata aktörer som bygger och utvecklar bostäderna.
-
Färdigställt 2025
Sörredsområdet, Arendal
Inom området pågår både utbyggnad inom befintliga detaljplaner och planering inom nya detaljplaner. Det innebär att utbyggnad kommer pågå på olika platser inom området, under lång tid.
Just nu och under de närmsta åren byggs det inom följande områden:
- Platzers område direkt väster om testrakan. Arbetet planerar att färdigställas under 2024.
- NoVos byggnation av batterifabrik inom Volvo Torslandas industriområde, arbetet planerar att färdigställas under 2025.
- Platzers utveckling av Sörreds logistikområde öster om Sörredsvägen, arbetet planeras att färdigställas under 2025.
-
Färdigställt 2025
Åkeredsskolan, Önnered
Den nya Åkeredsskolan kommer att skapa plats för 570 elever i det populära Åkered. Den gamla skolan ska rivas, och den nya skolbyggnaden planeras få två våningar och integrerad idrottshall och matsal.
-
Färdigställt 2025
Kryddhyllan, BmSS-boende, nybyggnad, Angered
Nu pågår ett byggprojekt av ett nytt boende med särskild service, som ligger i Angered, Gårdsten i nordöstra Göteborg. I gruppboendet kan åtta hyresgäster flytta in i var sin lägenhet med tillhörande gemensamhet- och personalutrymmen. I både gruppbostad och servicebostad får hyresgästen stöd dygnet runt utifrån sitt individuella behov.
-
Planeringsfas - etapp 1 klart 2025
Plikta lekplats - upprustning - Majorna
Plikta är en av Göteborgs mest besökta lekplatser med över 150 000 besökare per år. Det stora antalet besökare har lett till att lekplatsen nu är sliten och behöver renoveras. Under 2024 rustar vi upp och utvecklar Plikta till att bli en ännu bättre lekplats. Etapp 1 beräknas vara klar 2025.
-
Färdigställt december 2025

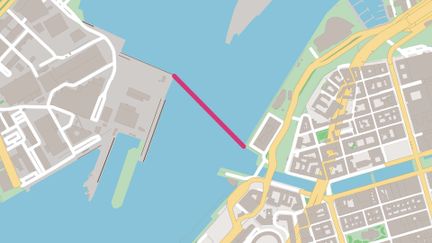

Frihamnen - Lindholmen (Lindholmsförbindelsen delprojekt) - Norra Älvstranden
Frihamnen — Lindholmen är en av sträckorna i Lindholmsförbindelsen som går mellan Brunnsbo och Linnéplatsen. Övriga delprojekt är i planeringsfas.
Delsträcka 1: Brunnsbo — Hjalmarbrantingsplatsen (färdigställt 2029)
Delsträcka 2: Frihamnen — Lindholmen
Delsträcka 3: Lindholmen — Linnéplatsen (färdigställt ca 2039)
-
Färdigställs 2025
Oxholmsgatan, bostäder med särskild service,Torslanda
Det här huset, som tidigare var en bostad med särskild service för vuxna, renoveras för att möjliggöra ett boende för barn och unga med funktionsnedsättning. Det kommer bli en bostad för fyra barn och unga, de har eget rum med badrum och delar kök och allrum. Personalstöd är individuellt anpassat och finns tillgängligt dygnet runt. Vi kommer totalrenovera insidan samt fräscha upp utsidans fasad och tak. På taket kommer vi också montera solceller.
-
Byggstart 2026 - färdigställs 2035
Stadsutveckling Brunnsbo
Nu ska Brunnsbos utvecklingen mot att bli en del av innerstaden börja. Här planeras det för fler bostäder, ett mer tydligt och större centrum med kontor och ny infrastruktur som till exempel spårväg, hållplats för bussar och tågstation. Och planerna innebära också att bebyggelsen längs Litteraturgatan blir mer stadslik och hela området upplevs som en del av Göteborgs innerstad, så som det beskrivs i översiktsplanen. Torget planeras också att flyttas för att bättre koppla an till den nya bytespunkten för spårväg, pendeltåg och områdesbussar.
Det första steget tas i och med samråd kring förslag till detaljplan. Samrådet genomfördes under sensommaren 2024. Själva utbyggnaden börjar tidigast 2026 och utbyggnaden fortsätter fram till 2035 om allt går enligt planerna.
-
Färdigställt 2026
Förskola vid Svartedalsgatan, Biskopsgården
På en tomt intill den nybyggda Svartedalsskolan byggs en förskola med sex avdelningar.
-
Färdigställt 2026
Bräckeskolan, Kyrkbyn
Bräckeskolan kommer att genomgå en stor förändring fram till 2026, när en modernare och större skola planeras stå färdig.
-
Byggstart 2025 - färdigställt Q2 2026
Blåsvädersgatan - boende med särskild service, nybyggnad - Biskopsgården
Projekteringen pågår inför ett nytt boende med särskild service med tillhörande gemensamhet- och personalutrymmen, som ligger i Biskopsgården i Göteborg. Dit kan sex personer flytta in i var sin lägenhet i ett gruppboende. I både gruppbostad och servicebostad får hyresgästen stöd dygnet runt utifrån sitt individuella behov.
Produktionsstart sker första kvartalet 2025 och planerad inflyttning beräknas bli andra kvartalet 2026.
-
Färdigställt 2026
Engelbrektslänken, Centrum
Nu startar arbetet med att göra spårvagnsnätet i centrala Göteborg mer tåligt. Det ska bli enklare att leda om trafiken vid olyckor och oförutsedda händelser som till exempel när en spårvagn går sönder.
-
Färdigställt 2026
Frölunda Kulturhus och Frölundabadet
Frölunda Kulturhus invigdes 1980, och behöver ny ventilation. Under samma period ska Frölundabadet byggas om och till för att kunna välkomna alla stadens invånare.
-
Klar 2026
Fördjupad översiktsplan för Södra Älvstranden, Centrum
Att Stena Lines färjeterminal ska flytta ger helt nya förutsättningar för stadsutveckling längs södra älvstranden. Här kan till exempel stadslivet i Majorna och Linné möta älven på sikt. För att få en långsiktig planering av området har arbetet med en fördjupning av översiktsplanen startat.
-
Färdigställt 2026
Förskola vid Bielkegatan, Lunden
I Lunden planeras en fyra avdelningar stor förskola i anslutning till De Geersparken.
-
Färdigställt 2026
Inom Vallgraven 12, Inom Vallgraven
När Göteborgs befolkning växer kan vi få ännu mer stadsliv i centrum. Kvarteret Inom Vallgraven 12, granne med Brunnsparken, planeras bli ännu mer tillgängligt och aktivt. Tanken är ett centrumkvarter med en mix av kultur, nöjen, kontor och butiker – samtidigt som de kulturvärden som finns i området bevaras.
-
Färdigställt 2026
Installation av ultrafilter för vatten, Alelyckan
Redan idag har Göteborg ett mycket bra dricksvatten som göteborgarna kan känna sig trygga med. På Alelyckans vattenverk ska Kretslopp och vatten installera något som kallas för ultrafilter, för att säkra framtidens dricksvatten. Lackarebäcks vattenverk har ultrafilter sedan 2016.
-
Färdigställt 2026
Palmhuset, Centrum
Palmhuset i Trädgårdsföreningen är en av Göteborgs mest ikoniska byggnader. Nu ska den både restaureras och moderniseras för att vara redo för framtiden. Restaureringen pågår mellan 2023 och 2026 under sommarhalvåret.
-
Färdigställt 2026
Påvelundsskolan, Frölunda-Högsbo
En större kull barn kommer snart att nå högstadieålder. Därför behöver Påvelundsskolan F-9 anpassas byggas ut och anpassas för att få plats med fler elever. Arbetet pågår mellan 2023 och 2026.
-
Färdigställt 2026
Östra Kålltorp, Kålltorp
Det natursköna området omkring Renströmska parken i Kålltorp utvecklas i takt med att staden växer. Här byggs nu cirka 600 nya bostäder varav cirka 145 är studentbostäder och cirka 30 seniorbostäder, samt ny skola. Bygget kommer att ske etappvis och startade i april 2018 och beräknas vara klart 2026.
-
Färdigställs 2026
Hjällbogärdet, bostäder med särskild service, Angered
Inflyttning sker i april 2026.
-
Färdigställs 2026
Varnhemsgatan, bostäder med särskild service, Gamlestaden
Nu pågår ett byggprojekt av ett nytt BmSS, som ligger i östra Göteborg - söder om Kvibergs kyrkogård. Dit ska åtta personer flytta in i var sin lägenhet i ett serviceboende. I både gruppbostad och servicebostad får den enskilde stöd dygnet runt utifrån sitt individuella behov. Färdigställd 2026 och inflyttning sker samma år.
-
Färdigställs 2026
Knuts Väg, bostäder med särskild service, Angered
På Knuts Väg finns i dag redan ett befintligt BmSS om fem lägenheter. Projektet innefattar att komplettera med nybyggnation av ett separat hus som innehåller två lägenheter och personalutrymmen. Hyresgästerna kommer vara personer med autismspektrumtillstånd, en neuropsykiatrisk funktionsnedsättning. Inflyttning är beräknad till 2026
-
Färdigställs 2026
Kofferdalsvägen, bostäder med särskild service, Billdal
Vi ska bygga en fullvärdig gruppbostad med sex lägenheter dit sex hyresgäster med funktionsnedsättning kan flytta in, allt enligt Lagen om stöd och service till vissa funktionshindrade (LSS). I en gruppbostad finns det gemensamhetsutrymmen och personalutrymmen i nära anslutning till lägenheterna. Klart för inflyttning 2026.
-
Färdigställs 2026
Förskola Rosendalsgatan, Björkekärr
En ny förskola med sex avdelningar och tillagningskök och en grön lekgård med mycket naturmark. Projektet går även i enlighet med Stadsfastighetsförvaltningens plan för minskad klimatpåverkan där detta projekt har fokus på en cellglas-grund – en betongfri grund som har låg klimatpåverkan. Klar för inflyttning 2026.
-
Färdigställs 2026
Gunnestorpsskolan, nybyggnad, Tuve-Säve
Den gamla skolan rivs i början på 2024. Den nya skolan planeras att stå färdig för inflytt till höstterminen 2026.
-
Byggstart 2026
Basargatan och Kungstorget
Just nu pågår planeringen av området. För att kunna genomföra projektet krävs ytterligare beslut från politiken. Tanken är att bygga om platsen under 2026.
-
Färdigställt 2026
Västlänken - Station Centralen
I Centralenområdet byggs ytterligare en tågstation som en del av Västlänken. Den östra och den mittersta uppgången kommer att rymmas i nya byggnader. Även området runt stationen utvecklas.
Ytterligare stationer inom Västlänken — färdigställande
Korsvägenområdet — beräknat klart år 2030-2032
-
Färdigställs 2026/2027
Slottsskogens sporthall
Den nya sporthallen planeras innehålla en fullmåttshall med läktare för 150 personer och anpassade ytor för friidrott och gymnastik. Det planeras bland annat för möjligheten att träna stavhopp, längdhopp och löpning på 60-meters banor. Även gymnastiken ska ha möjlighet att träna flera av sina discipliner. I anslutning till sporthallen planeras det ett separat utrymme för trampolinverksamhet. När lokalerna är bokade för annan verksamhet än gymnastik är hoppgropar dolda bakom ridåväggar och gymnastikutrustning upphängda i taket.
I anläggningen planeras det också för kanslilokaler, omklädningsrum, reception, foajé, maskinhall och skyddsrum, likt det som fanns i den nedbrunna idrottshallen.
-
Färdigställt 2026/2027
Ny simhall i Kortedala
Kortedala ska få en modern simhall för simundervisning, simidrott för ungdom och motionsverksamhet. När Isdalas verksamhet flyttat in i Kvibergs Parks ishall ska Isdala rivas för att ge plats åt en ny simhall.
-
Färdigställt 2026/2027
Backavallens sporthall
En sporthall ska byggas vid Backavallens idrottsområde. Sporthallen ska bli en fullmåttshall med läktare som kan rymma upp till 150 personer. Här kommer det även finnas en aktivitetssal på 150 kvadratmeter som ska kunna användas för till exempel kampsport och dans.
Den tidigare motionscentralen på Backavallen fungerar idag som omklädningsbyggnad och kommer att behöva rivas. Motionscentralens omklädningsrum kommer istället inkluderas i den nya sporthallen.
-
Färdigställt 2027
Gårdstensskolan, Gårdsten
Fler flyttar in i Gårdsten – både familjer och företag. För att möta den positiva utvecklingen i stadsdelen, bygger Göteborgs Stad en helt ny F-6-skola med plats för nästan dubbelt så många elever som gamla Gårdstensskolan.
-
Färdigställt 2027
Avenyn, Centrum
Sveriges mest kända gata kommer de närmaste åren att utvecklas för att åter bli den vackraste. Göteborgs Stad och fastighetsägare längs Avenyn planerar nu inför en större upprustning och ny gestaltning.
-
Färdigställt 2027
Dalheimers hus - Centrum
Det omtyckta allaktivitetshuset Dalheimers hus i Majorna ska renoveras. Dalheimers hus är en social mötesplats med hög tillgänglighet för alla göteborgare. Huset är hemvist för flera verksamheter och föreningar, runt tusen personer besöker lokalerna varje dag.
-
Färdigställt 2027
Konstnärliga fakulteten, Centrum
Med en samlad konstnärlig fakultet, en uppgång för Västlänken och nya kopplingar genom området finns det möjlighet att stärka Göteborg som universitetsstad och området vid Renströmsparken som en kreativ mötesplats.
-
Färdigställt 2027
Ny simhall i Askim
Askim ska få en ny, modern simhall med ökad kapacitet för simundervisning, simidrott för ungdom och motionsverksamhet. Den nya simhallen ska ligga söder om den befintliga.
-
Färdigställs 2027
Citybuss Backastråket
Backastråket sträcker sig mellan hållplatserna Balladgatan-Körkarlens gata och innebär att stora delar av Litteraturgatan kommer att omvandlas från en transportgata till en stadsgata med mittförlagda kollektivtrafikkörfält samt gång- och cykelbanor. Hela Backastråket är cirka 3,5 kilometer långt och kommer att byggas ut i olika deletapper. Två etapper – Selma Lagerlöfs torg och Björkrisvägen – är redan färdigställda. Resterande tre deletapper är under planering/projektering. Trafikstart för Citybuss på sträckan är planerad till år 2025 och stråket förväntas vara färdigbyggt till år 2027.
-
Färdigställs 2027
Ryaskolan - om- och tillbyggnad
Ryaskolan är en F-9 i Södra Biskopsgården som ska byggas om och till i enlighet med skolans motto: ”Tillsammans för trygghet och lärande”. Ryaskolan är över 50 år och behöver moderniseras och byggas ut. Skolan har haft kapacitet för 600 elever, och utökas till att rymma cirka 760 elever och blir en fyrparallellig F-6-skola.
-
Färdigställs 2027
Eriksboskolan, nybyggnad
En ny skola i två våningar ska byggas på den befintliga tomten. I skolan ska det ingå en fullstor idrottshall och tillagningskök. Projektet ska också förbereda för en framtida utbyggnad för ytterligare 190 elever i en eventuell etapp 2. Den gamla skolan revs i början av 2024, och den nya skolan beräknas stå klar till höstterminen 2027.
-
Del 1 färdigställs 2028 (JM och Platzer)
Gamlestadens Fabriker
JMs byggnation av bostäder startade under 2022. Byggnationen utförs i tre etapper och planeras vara klar under 2028.
Under början av 2024 startade Platzer renovering av fasaden på byggnad B18 som ligger längs kajen. Arbetet planeras vara klar vid årsskiftet 2024/2025. Under första delen av 2025 startar utbyggnaden av allmän plats som omfattar höjning av kajen mot Säveån, byggnation av bryggdäck samt ombyggnation av Väverskans gata.
-
Färdigställt 2028
Toleredsskolan, Rambergsstaden
Elever, personal och boende i området kring Toleredsskolan på centrala Hisingen kan glädja sig åt att skolan byggs om och till för att passa modern undervisning. En ny idrottshall möjliggör för lokala idrottsföreningar att hyra tid i hallen. Ombyggnaden sker etappvis och är helt klar 2031.
-
Byggstart 2025 - färdigställt 2028
Förskolan Fredagstomten, nybyggnad
Den gamla förskolan ska rivas och en ny ska byggas i dess ställe. Den nya förskolan planeras för 8 avdelningar med plats för 144 barn och 30 pedagoger. Det ingår också ett tillagningskök.
Den nuvarande på förskolan på fredagstomten rivs under hösten 2024 och nybyggnationen börjar under hösten 2025. Den nya förskolan planeras stå klar i början på 2028.
-
Färdigställt 2028
Säterigatan
Detaljplanen har som intention att stärka kopplingen mellan det "gamla" Hisingen i norr och det "nya" i söder genom sin struktur och blandning av hyresrätter, bostadsrätter och verksamheter. Målet är en sammanhållen stad, med fler bostäder, både bostadsrätter och hyresrätter, trygga och levande stråk. Vi skapar en enklare vardag för fler med gång- och cykelstråk, park och utrymme för lek och rekreation.
Utvecklingen med att stärka kopplingen mellan det "gamla" Hisingen i norr och det "nya" i söder genom fler bostäder, blandning av hyresrätter, bostadsrätter och verksamheter, kring Säterigatan har redan startat och beräknas pågå fram till 2028.
-
Etapp II Litteraturgatan färdigställt 2028
Selma Stad, Backa
Selma Lagerlöfs Torg och området längs Litteraturgatan genomgår nu den största omvandlingen sedan torget byggdes 1971. Här växer Selma stad fram med över 1700 nya bostäder, handelshus, stadsdelshus med rum för kultur, torg- och Selma Lagerlöfs Parkstråk. Stadsdelen fylls med liv från morgon till kväll och boende får nära till allt för ett gott vardagsliv.
Första etappen vid Selma Lagerlöfs torg beräknas vara klart under 2024. Byggnationen i de elva kvarteren längs Litteraturgatan planeras att pågå till 2028.
-
Färdigställt 2028
Karlastaden, Lindholmen
Kvarteren runt Karlastaden på Lindholmen planeras att bli mycket yteffektiva. Det planläggs för åtta kvarter blandad stadsbebyggelse – på höjden. På tre hektar ska det byggas ungefär 2 000 lägenheter och dessutom finnas plats för förskola, hotell, handel och service för boende och besökare. Höjdpunkten blir Karlatornet som blir Nordens högsta byggnad.
-
Färdigställs 2029
Packhuskajen - upprustning av kajer
Etapp 1 av upprustningen är klar som gick från Casinobryggan fram till Kajskjul 8. Etapp 2 blev klar januari 2024 från Kajskjul 8 till Maritiman. Etapp 3 går från Maritiman till Operan påbörjades januari 2024 och är klar 2026. Resterande kajkant längs Göteborgsoperan planeras i etapp fyra som väntas pågå mellan 2026 och 2029.
-
Färdigställt 2029
Brunnsbo - Hjalmarbrantingsplatsen (Delprojekt i Lindholmsförbindelsen), Backa
Brunnsbo — Hjalmar Brantingsplatsen beräknas vara klar för trafikering 2029. Utbyggnad pågår redan i detaljplan 1.
Stråket kommer att byggas ut i två steg eftersom sträckan går genom ett antal detaljplaner och projekt som har olika start och sluttid. Därför har projektet beslutat att i respektive deletapp först bygga en bussgata förberedd för en spårbana för att sedan förses med en spåranläggning.
Övriga etapper i Lindholmsförbindelsen
-
Färdigställt 2029
Svenska Mässan, Centrum
När området runt Korsvägen förändras planerar Svenska Mässan att följa med i utvecklingen. Detaljplanen för +One, som det fjärde tornet kallas, gör att mässan öppnar sig mot den nya kollektivtrafikplatsen och evenemangsstråket på ett helt nytt sätt.
-
Färdigställs 2030
Citybuss Norra Älvstranden
Del av etapp 1 har fått genomförandebeslut och ska projektering pågår under år 2024. Etapp 2 är i förstudieskede. Trafikstart för Citybuss på sträckan är planerad till år 2026 och stråket förväntas vara färdigbyggt till år 2030.
-
Färdigställt 2030
Olof Asklunds Gata, Frölunda-Högsbo
Först ut i stadsutvecklingen av Högsbo industriområde är Olof Asklunds gata – även kallad Södra Änggården – som kommer att innehålla bostäder, service, skola, parker och torg. Det nya området får ett fint naturnära läge intill Änggårdsbergen och cykelavstånd både till centrala staden och havet. Arbetet utförs i etapper och planeras vara klart omkring 2030.
-
Färdigställt 2030
Göteborgs konstmuseum, Centrum
I snart 100 år har Göteborgs konstmuseum funnits i byggnaden vid Götaplatsen. Men nu behöver museet utvecklas så att det lever upp till de behov och förväntningar som besökare, konstnärer och samarbetspartners har. Det gäller till exempel tillgänglighet för alla och att museet ska fungera ännu bättre både som museum och arbetsplats.
-
Färdigställt 2030
Masthuggskajen, Södra Älvstranden
Med utvecklingen av Masthuggskajen växer stadens centrum västerut. De gamla kvarteren ska kompletteras med nya bostäder, restauranger, förskolor, arbetsplatser och hotell. Området ska bli grönare med två nya parker och den nya halvön och ett levande kajstråk längs älven kommer ta göteborgare och besökare närmare vattnet.
-
Färdigställt 2031
Gång- och cykelbro Packhuskajen - Hugo Hammars kaj (Centrum-Norra Älvstranden)
I september 2021 beslutade kommunfullmäktige att staden ska planera vidare för en gång- och cykelbro mellan Packhuskajen och Hugo Hammars kaj. När staden växer behöver vi fler förbindelser över älven. För att skapa förutsättningar för att fler ska kunna cykla eller gå planerar vi nu för en gång- och cykelbro över älven i ett centralt läge i staden. Nu pågår arbetet med genomförandestudie, detaljplan och miljödom.
-
Färdigställt 2031
Nytt centralbad, Centrum
Göteborg behöver ett modernt centralbad. De senaste åren har fyra olika alternativ för placering av ett nytt centralbad undersökts. Kommunfullmäktige har fattat beslut om att en ny detaljplan ska tas fram för att möjliggöra ett centralbad i evenemangsområdet, norr om Valhallagatan. Enligt den övergripande tidplanen för evenemangsområdet kan ett centralbad och sporthallar stå färdigt kvartal 1, 2031. Byggtid, där markarbeten och själva bygget räknas in, kan ligga runt mellan två och ett halvt till tre år.
-
Färdigställt 2032
Västlänken
Trafikverket meddelade den 31 augusti 2023 att Västlänken som helhet kommer att kunna öppna för trafik först någon gång mellan 2029 och 2032. Ursprungsplanen var att Västlänken skulle öppnas för trafik i slutet av 2026. Däremot är ambitionen att kunna öppna station Centralen för trafik redan 2026, som då kommer att fungera som en utbyggd säckstation.
Korsvägenområdet (färdigställt 2029-2032)
Haga station (färdigställt 2029-2032)
Station Centralen — klar 2026 -
Färdigställt 2035
Backaplan, Hisingen
Backaplan ska förvandlas från en handelsplats med stora asfalterade ytor till en tätbebyggd stadsmiljö. Området är en viktig pusselbit för att knyta ihop staden över älven. Med en blandning av bostäder, service, kontor, kultur och cityhandel blir Backaplan Hisingens centrum. Omvandlingen har startat och kommer att pågå under de närmaste 15–20 åren.
Detaljplaner inom Backaplan:
Backaplans Centrumbebyggelse (detaljplan för centrumbebyggelse samt verksamheter). Planen beräknas antas av kommunfullmäktige under 2026.Backaplan, bostäder och skola (centrummiljö med handel, verksamhet samt bostäder). Detaljplanen beräknas kunna antas av kommunfullmäktige under andra halvan av 2025.
Handel vid Backavägen — Utbyggnaden av området är igång och Backavägen bedöms vara klar i slutet 2024. Handels- och bostadskvarter bedöms vara klara för inflyttning under 2025.
Kontor och bytespunkt vid Hjalmar Brantingsplatsen — Syftet är att utveckla området mellan Backavägen och Lundbyleden. Platsen bedöms lämplig för högre bebyggelse som markerar platsen, ramar in Hjalmar Brantingsplatsen samt skapar ett skydd och inramning från Lundbyleden. Kvarteren bedöms kunna innehålla cirka 80 000 - 100 000 kvadratmeter kontor, handel eller hotellverksamhet. Projektet ska även färdigställa delar av den nya spårvägssträckning som ingår i kopplingen mellan Brunnsbo-Linné.
Kvilleleden och bytespunkt Brunnsbo — Projekt Kvilleleden, gator vid Backaplan (DP0) är ett samarbetsprojekt mellan Göteborgs Stad och Trafikverket som hos Trafikverket går under benämningen "E6.21 Lundbyleden, Gator vid Backaplan samt Bohusbanan och Brunnsbo station". (Ombyggnad av gator vid Backaplan, dubbelspår på Bohusbanen, två nya underfarter vid Bohusbanan, ny pendeltågsstation i Brunnsbo, bytespunkt för kollektivtrafik i Brunnsbo, ombyggnad av Lundbyleden men nya på— och avfarter, arbete med konst).
-
Färdigställt 2036
Nya Rya - Torslanda
Det är snart 50 år sedan avloppsreningsverket Ryaverket byggdes på Hisingen. Nu har Gryaab påbörjat det 15-åriga projektet Nya Rya, så att vi kan fortsätta jobba för ett renare hav även i framtiden! Nya Rya är indelad i fyra etapper. Just nu pågår utredningsetappen som ska vara klar 2024. Etapp 2 består av förprojektering och pågår mellan 2025 och 2028. Den tredje etappen, själva genomförandet, påbörjas 2029 och ska vara klart 2035. Den fjärde och sista etappen är den kortaste och handlar om att överlämna programmet till linjeorganisationen. Det arbetet planeras vara klart 2036.
-
Färdigställt 2036
Ny arena och stadsutveckling i evenemangsområdet, Centrum
Planeringen för att utveckla området pågår för fullt. En viktig milstolpe är programsamrådet i detaljplaneprocessen som planeras till sommaren 2024. Därefter följer samråd kring detaljplanerna för både norra och södra kvarteren samt inriktningsbeslut för planerade investeringar i området.
-
Beräknas färdigställt 2040
Frihamnen, Norra Älvstranden
Visionen om Frihamnen är att området ska utvecklas till en del av innerstaden. Med nyskapande lösningar och fokus på hållbarhet vill vi skapa variation av boendeformer och mötesplatser. Med den nya Hisingsbron, färjorna till och från centrum samt bra kollektivtrafik så kommer Frihamnen att knyta ihop staden.
De första två etapperna beräknas vara klara 2040. Hela Frihamnen beräknas stå färdigt 2060.
-
Beräknas färdigställt ca 2040
Centralenområdet, Centrum
I Centralenområdet planerar vi för nya 2 000 bostäder och 20 000 arbetsplatser i området med regionens bästa kollektivtrafikmöjligheter. Med Västlänken kan tågtrafiken till och från Göteborg utvecklas, och i kombination med att övrig kollektivtrafik stärks blir det enklare och snabbare att resa vidare i staden.
I centralenområdet finns flera delprojekt
Centralenområdet — generellt — hela området klart ca år 2040
Bebyggelse på Götaleden — Detaljplanen vann laga kraft i november 2023.
Bangårdsförbindelsen - Föreslagen inriktning ska behandlas i stadsbyggnadsnämnden och kommunfullmäktige under år 2024.
Lilla Bommen — byggstartad 2023 (Kaj 16 vid Hisingsbron)
Norr om Centralstationen — planen har vunnit laga våren 2024 kraft efter att ha varit överklagad.
Norr om Nordstan — planen har vunnit laga kraft sommaren 2024 efter att ha varit överklagad.
-
Helt färdigställt 2046, sker etappvis
Kanalmurarna - Centrum
Flera av Göteborgs kanalmurar är i dåligt skick och behöver rustas upp. De byggdes på 1600-talet när trafiken bestod av häst och vagn. På grund av ålder och nutidens tunga trafik har murarnas grundläggning blivit sliten. Snart startar upprustningen längs Stora Hamnkanalen och Fattighusån. Ett omfattande projekt som också innebär att göteborgare och besökare får tillgång till gatorna på ett nytt sätt.
-
Pågående planering
Stadsutvecklingsprojekt under planering
En del påbörjade stadsutvecklingsprojekt befinner sig i planeringsskedet och det är därför svårt att förutse när de beräknas bli färdigställda — men vi vill ändå visa vilka projekt som planeras just nu och som sedan ska förverkligas.
-
Planeringsfas
Basargatan och Kungstorget
Parkeringsytorna på Basargatan vid vallgraven intill Kungstorget ska omvandlas till platser för möten, aktivitet och gångstråk för göteborgare och besökare. Just nu pågår planeringen för Basargatans och Kungstorgets utveckling nära vatten och grönska.
-
Planeringsfas, byggstart 2027/2028

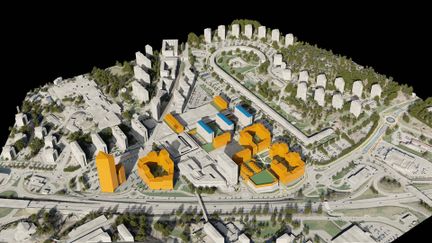

Frölunda Torg, Frölunda-Högsbo
Frölunda Torg är en av de viktiga platserna i Göteborg där kollektivtrafik, handel, arbetsplatser och bostäder samlas. Det är en plats som ständigt är under utveckling, och nu är det dags att titta på möjligheterna att bygga ut köpcentret och kraftsamla med fler bostäder och verksamheter. Preliminär byggstart 2024-2026.
-
Planeringsfas,beräknas godkännas 2026
Fördjupad översiktsplan för Södra Älvstranden
Att färjeterminalerna på södra älvstranden ska flytta ger helt nya förutsättningar för stadsutveckling i området. Här kan till exempel stadslivet i Majorna och Linné möta älven på sikt. För att få en långsiktig planering av området har arbetet med en ändring av översiktsplanen startat.
-
Planeringsfas
Gullbergsvass, Centrum
Idag kan Gullbergsvass uppfattas som en anonym del av staden, men här planeras för en helt ny stadsdel som knyter samman fem stadsdelar. I Gullbergsvass kommer 20 000 människor att bo och lika många kommer att arbeta här. Utvecklingen av området ligger längre fram i tiden, men redan nu finns idéer om att göra det mer tillgängligt och kanske utveckla kajstråket längs Drömmarnas kaj och Falutorget.
Det har gjorts en förstudie som bland annat lyfte fram Gullbergsvass som en knutpunkt för hela regionen.
-
Planeringsfas
Harry Hjörnes Plats, Inom Vallgraven
Den triangelformade platsen – eller ett litet torg, en piazza om man så vill – i Göteborgs historiska stadskärna ska de kommande åren rustas upp då platsen nu är sliten och saknar ett livskraftigt träd som kan ge både grönska och skugga. Ny tidplan för projektet är på gång.
-
Planeringsfas
Olof Palmes plats, Majorna
Mitt i den pågående stadsutvecklingen mellan Masthuggskajen och Haga ligger Olof Palmes plats – en viktig knutpunkt för olika trafikslag och en central mötesplats för stadens nöjes- och kulturliv. En förstudie är gjord för att se hur platsen kan bli mer trivsam, trygg och tillgänglig och nu pågår gestaltningsarbetet.
Eftersom upprustningen måste anpassas till byggnationen som redan pågår i området kan exakt tidpunkt inte anges för när upprustningen kan starta. Preliminär byggstart 2025.
-
Planeringsfas - granskningsperiod sommaren 2025
Rambergsstadens idrottsområde, Rambergsstaden
Detaljplanering pågår för området söder om Wieselgrensplatsen, kring Bravida Arena. Lundbybadet och ishallen Rambergsrinken behöver ersättas och få nya placeringar inom samma område. Badhuset är väldigt populärt och välbesökt och behöver därför bli större än vad det är i dag.
-
Planeringsfas - detaljplan pausad 2023
Skeppsbron, Södra Älvstranden
Planen för Skeppsbron är att området ska bli göteborgarnas nya, centrala mötesplats vid älven. I oktober 2023 beslutade kommunfullmäktige att pausa genomförandet av befintlig detaljplan och att ge stadsbyggnadsnämnden i uppdrag att utreda förutsättningarna för och konsekvenserna av en helt ny detaljplan för området.
-
Planeringsfas
Smålandsgatan, Centrum
Poliser, studenter och tennis – detaljplanen för Smålandsgatan har verkligen ett blandat innehåll. Idén är att ge polisen det utrymme den behöver samtidigt som hela området blir mer stadslikt.
-
Planeringsfas
Program för Gårda, Gårda
Nu är det dags att titta på Gårdas utveckling och se hur stadsdelen både kan utvecklas och vårdas. Gårda är en stadsdel som har blivit lite avskuren från resten av staden. Den innehåller såväl bostäder och kontor som gammal bebyggelse.
-
Planeringsfas - pausad
Program för Slakthusområdet, Gamlestaden
Nu är arbetet med att ta fram ett planprogram för Slakthusområdet igång. Denna kulturhistoriska miljö, har ett unikt läge, mitt emellan förort och centrum - och precis den framväxande tyngdpunkten Gamlestaden. Området har stora möjligheter att utvecklas till en attraktiv mötesplats vid vattnet och broarna.
Programsamrådet är nu avslutat och nu pågår arbetet med att sammanställa synpunkterna.
-
Planeringsfas - detaljplanearbete pågår
Kontor och bytespunkt vid Hjalmar Brantingsplatsen
Arbetet med detaljplanen pågår och samråd har ännu inte inletts.
-
Planeringsfas, ev byggstart 2028
Kvarteret Värnamo - NK-huset
I byggnaden där NK ligger i dag planeras en om- och tillbyggnad. Tanken är att det ska bli ett tillskott på ca 5 000 kvadratmeter i kvarteret som ligger inom vallgraven. Det finns en arkitekttävling som ligger till grund för arbetet och stadsbyggnadsförvaltningen arbetar med att göra det möjligt att ta vinnarbidraget till en färdig plan.
Arbetet med att ta fram en detaljplan för kvarteret pågår och kommer pågå fram till 2025. Byggstart beräknas ske tidigast 2028. Eftersom kvarteret ligger mitt i centrum krävs detaljerad planering för att stadsliv och byggtrafik ska kunna fungera under byggtid. Det kan påverka när byggstart kan ske.
-
Planeringsfas - utbyggnad kan ske tidigast 2027-2030
Lorensbergsparken
Här planeras ny bebyggelse inom kvarteret där det ska få plats med ungefär 150 nya bostäder. I bottenvåningarna ska det finnas lokaler som bidrar till gatulivet och det ska bildas nya stråk och platser att mötas i området.
-
Planeringsfas - detaljplanearbete pågår
Torslanda tvärförbindelse
Stadsbyggnadsförvaltningen tar fram en detaljplan för att möjliggöra en tvärförbindelse som ska avlasta de befintliga vägarna runt Torslanda. Förbindelsen ska vara för både motortrafik och för gång- och cykeltrafik. Detaljplanen var ute på granskning hösten 2024. Nästa steg i processen är antagande.
-
Planeringsfas
Önneredsvägen
Flera saker planeras att göras längs med Önneredsvägen. Den första insatsen är att bygga ett nytt vård- och omsorgsboende. På platsen för det befintliga boendet Åkerhus kan sedan en ny skola byggas. Området kan också växa med fler bostäder och, en park som mötesplats.
Under september och oktober 2021 var de båda förslagen ute på samråd. Nu pågår arbetet med att sammanställa inkomna synpunkter och se vad som eventuellt måste göras utifrån dessa samt fördjupade studier kring kulturmiljövärde och skyfallsåtgärder i området.
-
Planeringsfas
Program för Tynnered
Programmet ska ge förutsättningar för en sammanhållen stadsdel med fler bostäder, en varierande bebyggelse och ökad trygghet. Det ska möjliggöra för mer stadsliv, genom att det blir närmare mellan handel, verksamheter, grönområden och bostäder. De gröna ytorna, som idag uppskattas, ska bevars och de områden som upplevs som otrygga ska utvecklas. Barn och unga i Tynnered ska ha tillgång till skolor och förskolor samt utemiljöer av mycket hög kvalitet. Planens syfte är att skapa närhet genom att områdets olika delar bindas ihop och tillgängligheten för fotgängare och cyklister ska öka och möjligheterna att åka kollektivt ska förbättras. Programmet beräknas att godkännas av stadsbyggnadsnämnden under första kvartalet 2025.
