Kanalmurarna del 1 – Norra Hamngatan och Lilla Packhuskajen
Varför behöver kanalmurarna renoveras?
På grund av ålder, väderslitage och många år av ökad belastning från tung trafik har kanalmurarnas grundläggning blivit sliten. Senast Göteborgs kanalmurar renoverades var under mitten av 1800-talet och nu är behovet stort igen för att murarna ska klara framtidens trafik och transporter i minst 120 år till.
Målsättningen är också att kunna skapa ett attraktivare stadsrum med nya mötesplatser längs kanalen. Kanalmurarna är en viktig del av Göteborgs historia och ger stadskärnan en unik miljö, något som ska bevaras för framtiden.
Vad innebär arbetet med första etappen?
Upprustningen av kanalmurarna i etapp 1 innebär pålning och spontningsarbeten samt schaktning i mark och gjutning av betongkonstruktioner. Under tiden som arbetet pågår kommer framkomligheten i området att påverkas, både för dig som kör bil, åker kollektivt, cyklar eller går. I samband med vissa arbeten kan närliggande fastigheter i området även uppleva höjda bullernivåer och vibrationer.
Norra Hamngatan

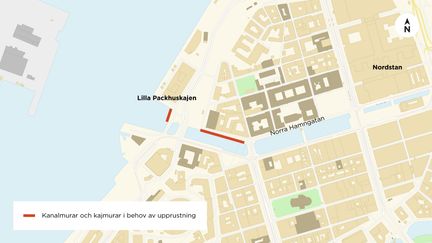

Längs Norra Hamngatan kommer totalt 120 meter av kanalmuren att renoveras mellan Kämpebron och Residensbron. Arbetet omfattar ny pålgrundläggning som borras ned till berg, ny spont för ökad stabilitet samt gjutning av en ny stödmur i betong som ersätter den befintliga, över hundra år gamla stenmuren. För att bevara platsens historiska karaktär kommer den nya betongmuren att kläs med granitsten.
Lilla Packhuskajen
Längs 50 meter av Lilla Packhuskajen renoveras kajmuren, som idag är en stenmur grundlagd på pålade rustbäddar av trä. Nya pålar kommer borras ned till berg och sedan gjuts en stödmur i betong som ersätter den hundra år gamla stenmuren. Innanför den nya kajen utförs även stabilitetshöjande åtgärder. Den nya betongmuren kläs i granitsten för att bevara det historiska utseendet. Utöver en ny kajmur kommer det också byggas ett högvattenskydd längs sträckan i form av en stödmur.
När påbörjas arbetet och hur länge kommer det att pågå?
Byggstart för etapp 1 är planerad till kvartal 2 2027 med en beräknad byggtid på ungefär ett år.
Vad händer just nu?
Just nu pågår förberedande arbete inför byggstarten av första etappen. Under byggnationstiden kommer du hitta information här om pågående arbete och förändringar i framkomlighet eller annan påverkan.
Tidplan etapp 1
- 2025: Miljödomsansökan för etapp 1 lämnades in i februari till Mark- och miljödomstolen
- 2026: Den 29 juli vann miljödomen laga kraft i Mark- och miljödomstolen
- 2026: Projektet planeras att gå ut på upphandling av entreprenör under kvartal 4
- 2027: Planerad byggstart under kvartal 2 2027 med byggnationstid ca 1 år
- 2028: Arbetet med etapp 1 beräknas vara klart kvartal 2
Bildgalleri
Frågor och svar
-
Kommer jag att kunna gå, cykla, köra bil och ta mig med kollektivtrafik till området?
Ja, men framkomligheten kommer i perioder att påverkas för både gående, cyklister och bil- och kollektivtrafik. Information om alternativa vägar och omledningar kommer att finnas på plats.
-
Kommer upprustningsarbetet innebära en ökad bullernivå?
Ja. Rivning och grundläggningsarbeten kommer periodvis att öka bullernivåer i omgivningen.
-
Vilken tid på dygnet utförs bullerpåverkande arbete?
Buller från arbete med spontning och pålning kan ske helgfria vardagar mellan kl 07:00-17:00 och övriga arbeten får pågå fram till kl 19:00 helgfria vardagar.
Kontaktperson
Per Leijon
Projektledare, Kanalmursprogrammet, etapp 1
E-post: kanalmursprogrammet@stadsmiljo.goteborg.se
Kontakta Göteborgs Stad
Har du synpunkter eller frågor om kanalmurarna så kan du kontakta oss.
