Engelbrektslänken

Vi ska bygga en kort, men viktig länk som både ska underlätta för spårvägstrafiken och skapa en attraktiv, trygg och estetiskt tilltalande stadsmiljö längs Engelbrektsgatan med byggstart våren 2026.

Varför behövs Engelbrektslänken?

Spårvägsnätet i centrala Göteborg är känsligt för störningar. Det gäller både vid planerade ändringar och mer oplanerade trafikomläggningar.

Vi står inför flera projekt som kommer att påverka spårvagnstrafiken. När Drottningtorget ska byggas om och kanalmurarna vid Fattighusån och Stora Hamnkanalen renoveras behöver spårvagnstrafiken också tillfälligt läggas om.

Då blir det bland annat möjligt att avlasta trafiken vid Brunnsparken som är en central knutpunkt för kollektivtrafiken i Göteborg. Länken ska avlasta spårvagnsnätet under renoverings- och ombyggnadsarbeten och kommer då att trafikeras fullt ut.

För att förbättra framkomligheten för gående och cyklister planeras gång- och cykelväg utmed Engelbrektsgatan.

Så utvecklas infrastruktur och kollektivtrafik

Var ligger området i Göteborg?

Södra Vägen -  Engelbrektsgatan - Skånegatan.

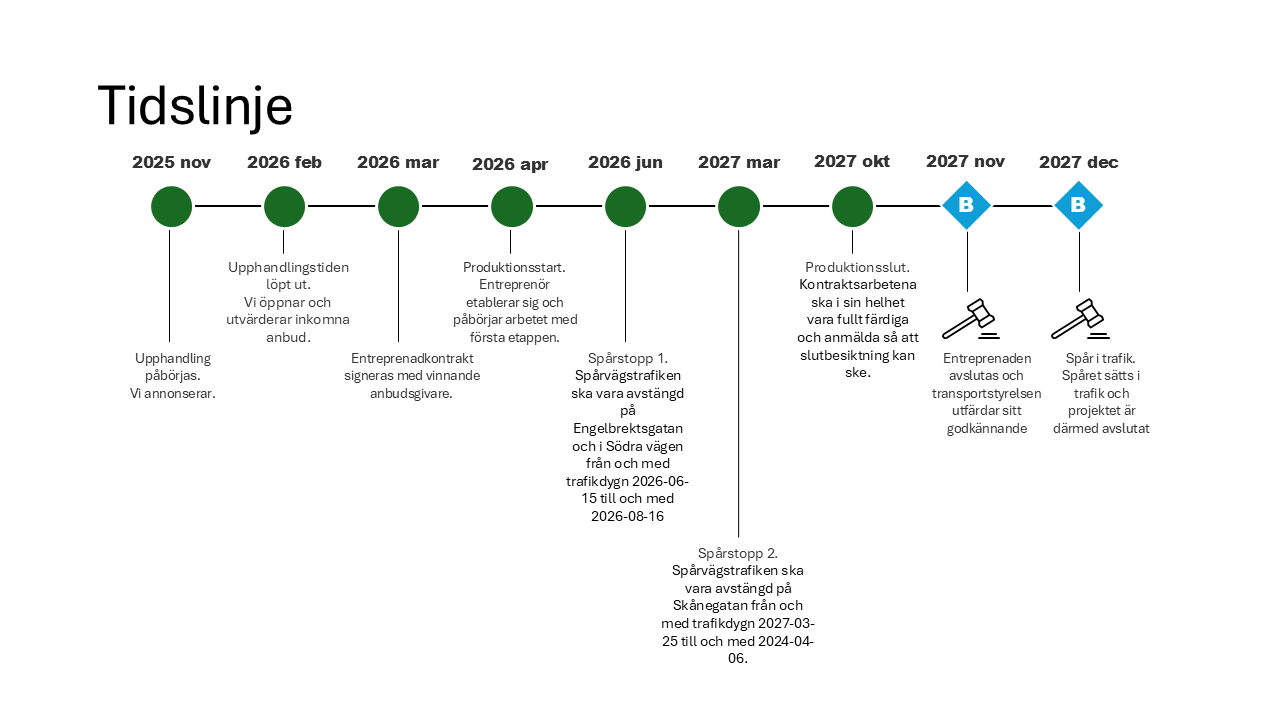

Byggstart för Engelbrektslänken

Projektet omfattar byggnation av ny spårlänk på Engelbrektsgatan samt omgestaltning av gaturummet där människor, rörelse och stadsliv står i fokus. Arbetet startade i april 2026 och avslutas i oktober 2027.

Gjutning spår korsningen Södra Vägen/Engelbrektsgatan.

Spårarbete Södra Vägen.

Arbeten på Engelbrektsgatan – påverkan på trafik och framkomlighet

Den del av Engelbrektsgatan som berörs av spårbyggnationen sträcker sig mellan Skånegatan och Lorensbergsgatan.

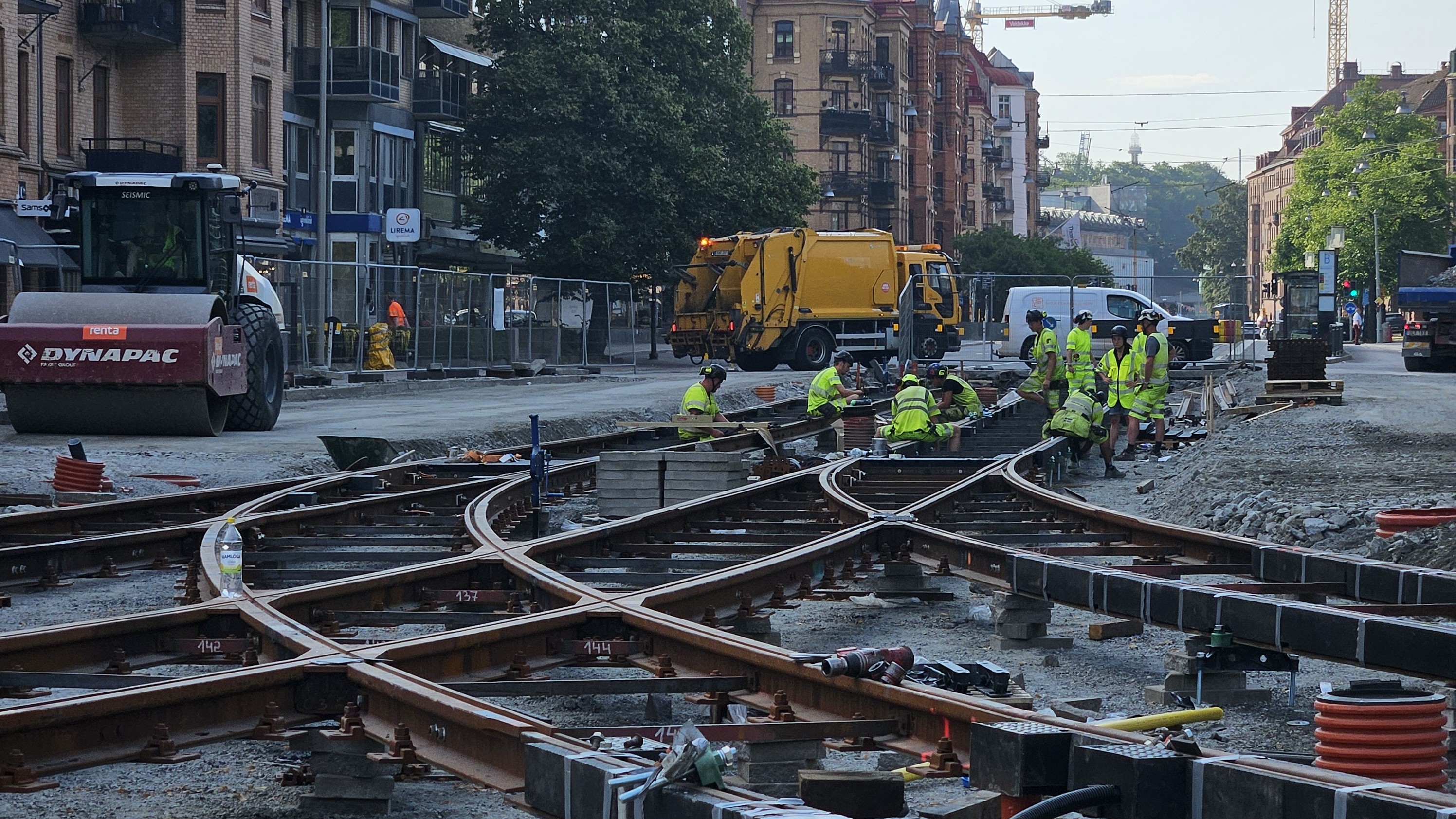

Arbetet med Engelbrektslänken har tagit stora steg framåt under sommaren. Från och med morgonen den 17 augusti börjar spårvagnarna åter trafikera sträckan.

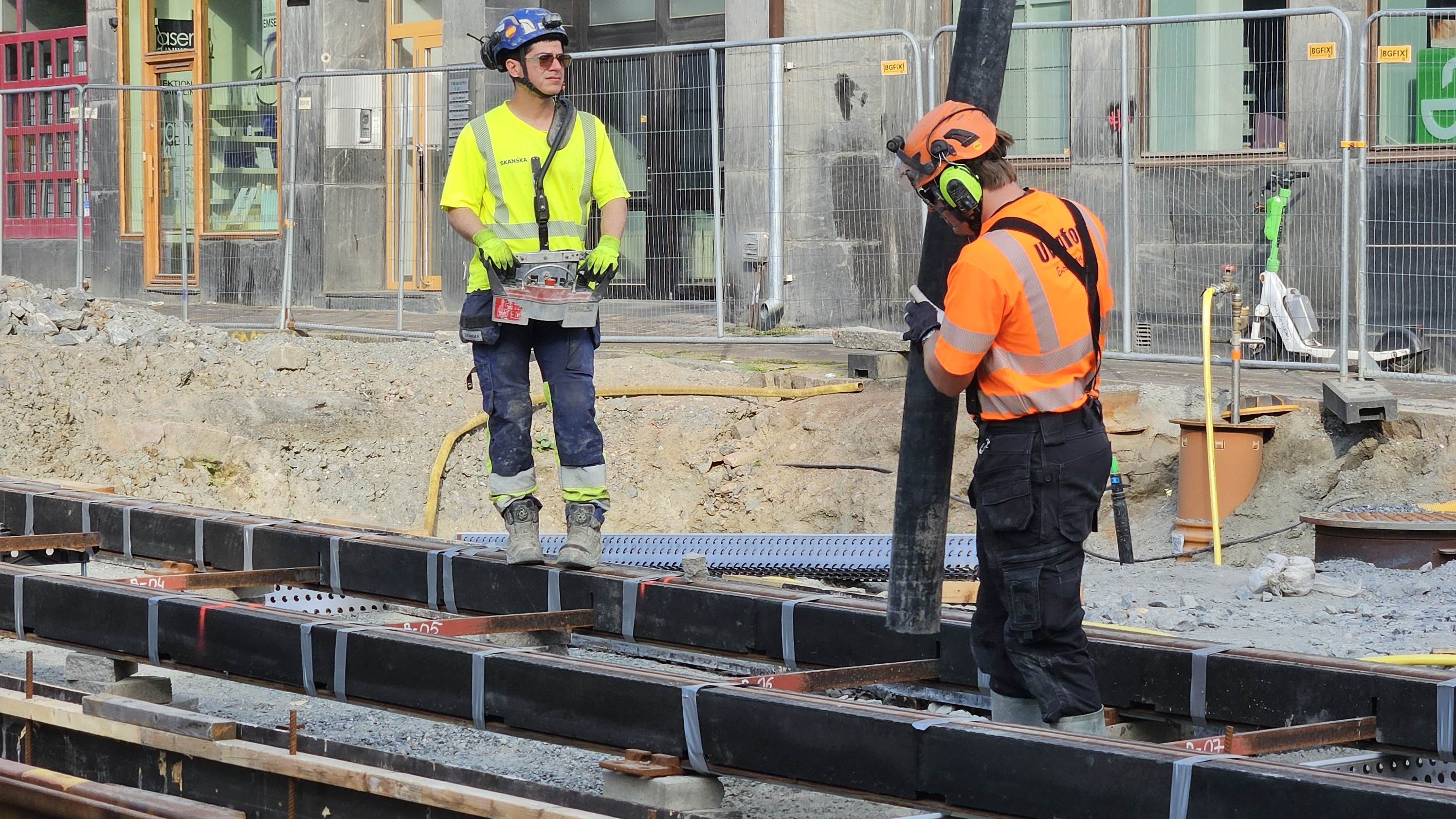

Under sommaren har omfattande arbeten genomförts både ovan och under mark. Ledningar för vatten, avlopp, el, bredband och gas har lagts om eller nyanlagts. Vi har också fått nya spårväxlar på plats, byggt en ny trafiksignal och installerat ny kontaktledning med tillhörande stolpar. Dessutom har spårvagnstrafiken fått en ny strömförsörjning.

Korsningen Engelbrektsgatan – Södra vägen öppnar helt 14 september

Den 14 september öppnas hela korsningen Engelbrektsgatan – Södra vägen för trafik. Det är något senare än tidigare planerat. Anledningen att busstrafiken kan börja köra först då, är att fjärrvärmearbetena vid Parkgatan har tagit längre tid än beräknat.

Arbetet med Engelbrektslänken fortsätter även efter att korsningen har öppnat. Engelbrektsgatan kommer därför att vara fortsatt avstängd för trafik från Södra vägen året ut.

För aktuell trafikinformation och tidtabeller, se Västtrafik To Go.

Gång- och cykeltrafik påverkas också, men i mindre omfattning. Följ hänvisningsskyltar för att ta dig fram på ett säkert sätt.

Relaterad information

Stadsmiljö med cyklar och människor vid busshållplats.
Göteborg växer

Tema: Hållbar Mobilitet

Göteborgs Stad har som mål att kraftigt öka det hållbara resandet i Göteborg, minska miljöpåverkan från transportsektorn och långsiktigt förbättra framkomligheten i staden. Därtill ska stadsmiljöerna göras mer tillgängliga och attraktiva.

Övrig kontakt

Öppettider

Telefon och e-post

Telefon
031-365 00 00 (Göteborgs Stads kontaktcenter)

Ställ en fråga eller lämna en synpunkt.

Fyll i din e-postadress om du vill ha svar.
Ställ en fråga eller lämna en synpunkt. Beskriv ditt ärende så detaljerat som möjligt. Max 5000 tecken.

Postadress

Göteborgs Stad
404 82 Göteborg
${loading}
